Poradniki
Jak przygotować domek do zimy: lista kontrolna
Jak przygotować domek do zimy: woda i podgrzewacz, ogrzewanie dyżurne, wilgoć, dach i rynny, komin, tiny house na kołach. Lista kontrolna i obowiązki.
Przyłącza do domku krok po kroku: warunki prądu i wody, terminy, szambo czy przydomowa oczyszczalnia, zgłoszenia i odległości. Stan prawny 2026.
W skrócie
Domek modułowy przyjeżdża z zakładu z gotową instalacją wodną, elektryczną i kanalizacyjną. Na działce trzeba go jednak podłączyć do prądu, wody i odpływu, a każde przyłącze do domku załatwia się gdzie indziej i w innym terminie. Opóźnienie jednego potrafi zatrzymać uruchomienie całości.
Ten tekst porządkuje przyłącza do domku w kolejności, w jakiej warto je załatwiać: od wniosku o warunki do umowy na wywóz szamba. Pokazujemy terminy ustawowe, zmiany z 2026 r. i sprawy, które trzeba wyjaśnić w urzędzie.
Według opisów na stronach modeli wszystkie nasze domki mają instalację wodną PEX, elektryczną 230 V, kanalizację 110/50, elektryczny podgrzewacz wody, wentylację mechaniczną w łazience i ogrzewanie podłogowe. FRAME, HAVEN, HORIZON i LINEAR mają też klimatyzację 2,7 kW z funkcją grzania, a LOFT klimatyzację sterowaną przez WiFi. Ciepła woda i klimatyzacja zależą więc od prądu.
Zakres producenta zwykle kończy się w punktach wyjścia instalacji z modułu. Resztę, zgodnie z umową, przygotowujesz sam albo zlecasz lokalnemu wykonawcy. Przepusty planuje się razem z podporami, o czym pisaliśmy w artykule o fundamencie pod domek modułowy.

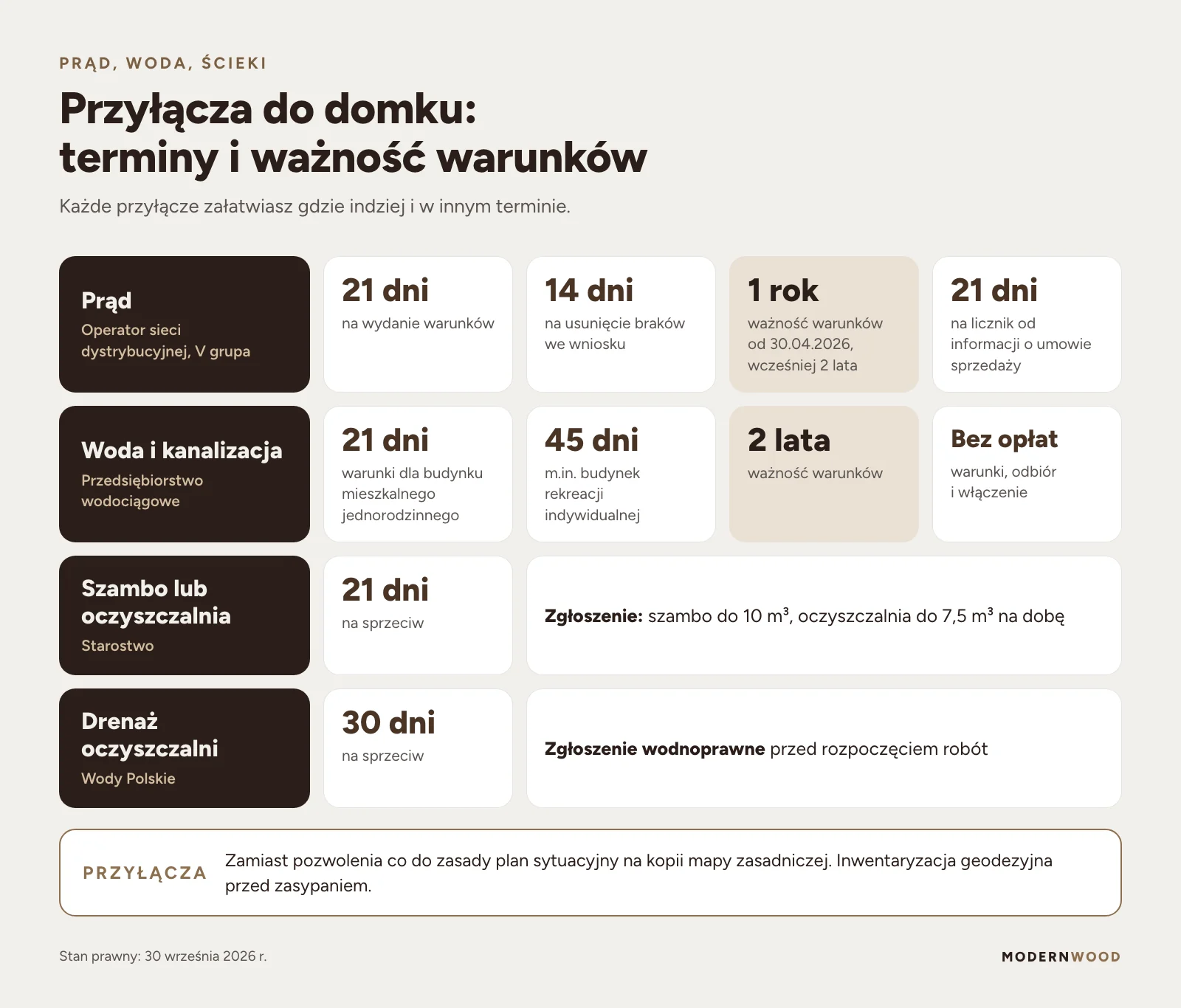

W harmonogramie z artykułu o transporcie i montażu domku modułowego fundament i przyłącza muszą być gotowe najpóźniej tydzień przed dostawą. Praktyczna kolejność wygląda tak:

Wniosek o warunki przyłączenia składasz do operatora sieci dystrybucyjnej (art. 7 ust. 3a Prawa energetycznego). Domek o mocy przyłączeniowej do 40 kW, przyłączany do sieci o napięciu do 1 kV, należy do V grupy przyłączeniowej. Operator ma 21 dni na wydanie warunków (art. 7 ust. 8g).
We wniosku podajesz między innymi moc przyłączeniową i przewidywany termin rozpoczęcia poboru, a do wniosku dołączasz jednokreskowy schemat elektryczny. Braki trzeba usunąć w 14 dni, inaczej wniosek pozostaje bez rozpoznania (§ 6 i § 8 rozporządzenia systemowego, Dz.U. 2025 poz. 919).
Umowa o przyłączenie określa między innymi termin realizacji, opłatę, miejsce rozgraniczenia własności sieci i Twojej instalacji, lokalizację licznika i moc przyłączeniową (art. 7 ust. 2). Zwykle granica leży w złączu, a kabel od złącza do domku to już Twoja instalacja. Ustawa nie wyznacza terminu budowy przyłącza dla V grupy, wynika on z umowy.
Opłatę liczy się według stawek z taryfy danego operatora. Zależy ona od mocy, długości odcinka sieci i rodzaju przyłącza. Gdy technicznie możliwe jest zarówno przyłącze napowietrzne, jak i kablowe, wybór należy do Ciebie (§ 14 rozporządzenia taryfowego, Dz.U. 2026 poz. 1182).
Od 21 lipca 2026 r. operator montuje licznik w ciągu 21 dni od dnia, w którym sprzedawca poinformuje go o zawarciu umowy sprzedaży (art. 7 ust. 2⁵). Jeśli później dostawisz saunę, zapłacisz za przyrost mocy. Piec od 8 kW zwykle wymaga trzech faz, o czym piszemy w poradniku „Jak wybrać saunę ogrodową”.
VI grupa obejmuje przyłączenie przez przyłącze tymczasowe albo na czas nie dłuższy niż rok. Na 1 do 2 dni montażu zwykle wystarczy zasilanie dla ekipy ustalone z wykonawcą. Obiekt tymczasowy może stać w jednym miejscu do 180 dni, co opisaliśmy w tekście o tym, czym różni się domek mobilny od modułowego. Jeśli domek ma stanąć jako obiekt tymczasowy, zapytaj operatora o przyłączenie na czas określony.
Przyłącza elektroenergetyczne, wodociągowe i kanalizacyjne nie wymagają pozwolenia na budowę. Co do zasady wystarczy plan sytuacyjny na kopii aktualnej mapy zasadniczej albo mapy jednostkowej (art. 29 ust. 1 pkt 23 i art. 29a Prawa budowlanego). Możesz też dokonać zgłoszenia, ale wtedy dołączasz projekt zagospodarowania działki.
Przyłącza podlegają geodezyjnej inwentaryzacji powykonawczej, a elementy zakrywane inwentaryzuje się przed zasypaniem (art. 43). Umów geodetę z wyprzedzeniem.
Przyłącze wodociągowe to odcinek od sieci do instalacji w budynku wraz z zaworem za wodomierzem głównym. Przyłącze i studzienkę wodomierzową budujesz na własny koszt, a wodomierz główny zapewnia przedsiębiorstwo wodociągowe (art. 2 pkt 6 i art. 15 ust. 2 i 3 ustawy o zbiorowym zaopatrzeniu w wodę).
Wodociągi wydają warunki w 21 dni dla budynku mieszkalnego jednorodzinnego, a w pozostałych przypadkach, także dla budynku rekreacji indywidualnej, w 45 dni. W szczególnie uzasadnionych przypadkach wodociągi mogą przedłużyć termin o kolejne 21 albo 45 dni, ale muszą Cię o tym wcześniej zawiadomić i podać powód. Warunki są ważne dwa lata. Za ich wydanie oraz za odbiór przyłącza i włączenie do sieci nie płacisz (art. 19a).
We wniosku podajesz między innymi zapotrzebowanie na wodę i ilość odprowadzanych ścieków.
Właścicielowi gruntu przysługuje zwykłe korzystanie z wód na potrzeby własnego gospodarstwa domowego albo rolnego: pobór do 5 m³ na dobę średniorocznie i wprowadzanie ścieków do ziemi do 5 m³ na dobę (art. 33 Prawa wodnego). Studnia o głębokości do 30 m na takie potrzeby nie wymaga pozwolenia ani zgłoszenia wodnoprawnego (art. 395 pkt 5 i 7).
Głębsza studnia wymaga projektu robót geologicznych zatwierdzonego przez starostę i pozwolenia wodnoprawnego.
Od 18 sierpnia 2026 r. obowiązuje przepis epizodyczny dla studni wykonanych przed tą datą bez wymaganej zgody: właściciel nie płaci opłaty legalizacyjnej ani administracyjnej kary pieniężnej, jeśli do 31 grudnia 2027 r. złoży kompletny wniosek o legalizację (art. 524a Prawa wodnego). Nowych studni ten przepis nie obejmuje.
Najpierw sprawdź, czy przy działce jest sieć. Do istniejącej kanalizacji co do zasady trzeba się przyłączyć, chyba że masz przydomową oczyszczalnię spełniającą wymagania przepisów (art. 5 ust. 1 pkt 2 ustawy o utrzymaniu czystości i porządku w gminach).
Szambo do 10 m³ i oczyszczalnię do 7,5 m³ na dobę zgłaszasz w starostwie (art. 29 ust. 1 pkt 5 i 6 Prawa budowlanego). Dołączasz oświadczenie o prawie do dysponowania nieruchomością oraz szkice lub rysunki. Organ ma 21 dni na sprzeciw (art. 30).
| Kryterium | Szambo | Oczyszczalnia z drenażem |
|---|---|---|
| Prawo budowlane | Zgłoszenie do 10 m³ | Zgłoszenie do 7,5 m³ na dobę |
| Prawo wodne | Brak dodatkowych formalności | Zgłoszenie wodnoprawne drenażu, 30 dni na sprzeciw; poza zwykłym korzystaniem z wód pozwolenie wodnoprawne |
| Wymagania techniczne | Szczelne dno, ściany i przykrycie, odpowietrzenie wyprowadzone 0,5 m ponad teren, lokalizacja poza terenami zalewowymi | Co najmniej 1,5 m gruntu nad najwyższym użytkowym poziomem wodonośnym (3 m poza zwykłym korzystaniem z wód) |
| Obsługa | Regularny wywóz przez firmę z zezwoleniem gminy | Wywóz osadu z osadnika przez firmę z zezwoleniem gminy, umowa jak przy szambie |
Drenaż rozsączający przy zwykłym korzystaniu z wód (własne gospodarstwo, do 5 m³ na dobę) wymaga zgłoszenia wodnoprawnego przed robotami, z mapą sytuacyjno-wysokościową oraz szkicami (art. 394 ust. 1 pkt 13 Prawa wodnego). Poza zwykłym korzystaniem, np. przy wynajmie, potrzebne jest pozwolenie wodnoprawne (art. 389 pkt 6).
Przy zwykłym korzystaniu z wód pod miejscem rozsączania musi być co najmniej 1,5 m gruntu nad najwyższym użytkowym poziomem wodonośnym (§ 11 ust. 4 i 5 rozporządzenia z 12 lipca 2019 r., Dz.U. 2019 poz. 1311). Poza zwykłym korzystaniem, np. przy wynajmie, wymóg rośnie do 3 m (§ 11 ust. 1 pkt 2). Warunki na działce oceni projektant.
Koszty rozpisaliśmy w artykule „Ile kosztuje domek modułowy”: według szacunku redakcyjnego z sierpnia 2026 r. szambo lub oczyszczalnia to od 8 000 do 20 000 zł, przyłącze elektroenergetyczne od 2 000 do 6 000 zł, a woda (przyłącze wodociągowe albo studnia wiercona) od 3 000 do 15 000 zł.
Odległości wyznaczało rozporządzenie o warunkach technicznych z 2002 r., które wygasło we wrześniu 2026 r., a nowego nie ogłoszono. Przez 18 miesięcy od 20 września 2026 r. dawne przepisy można stosować do projektu dołączonego do wniosku o pozwolenie na budowę albo do zgłoszenia, jeśli inwestor złoży organowi oświadczenie o ich stosowaniu, a przy robotach, które nie wymagają pozwolenia ani zgłoszenia, także bez takiego oświadczenia (art. 102a i 102b Prawa budowlanego).
Zgłoszenie samego szamba na podstawie szkiców, bez projektu, nie mieści się wprost w żadnym z tych trybów. Najbezpieczniej trzymać się dawnych wartości i przed zgłoszeniem zapytać starostwo, jakich odległości oczekuje.

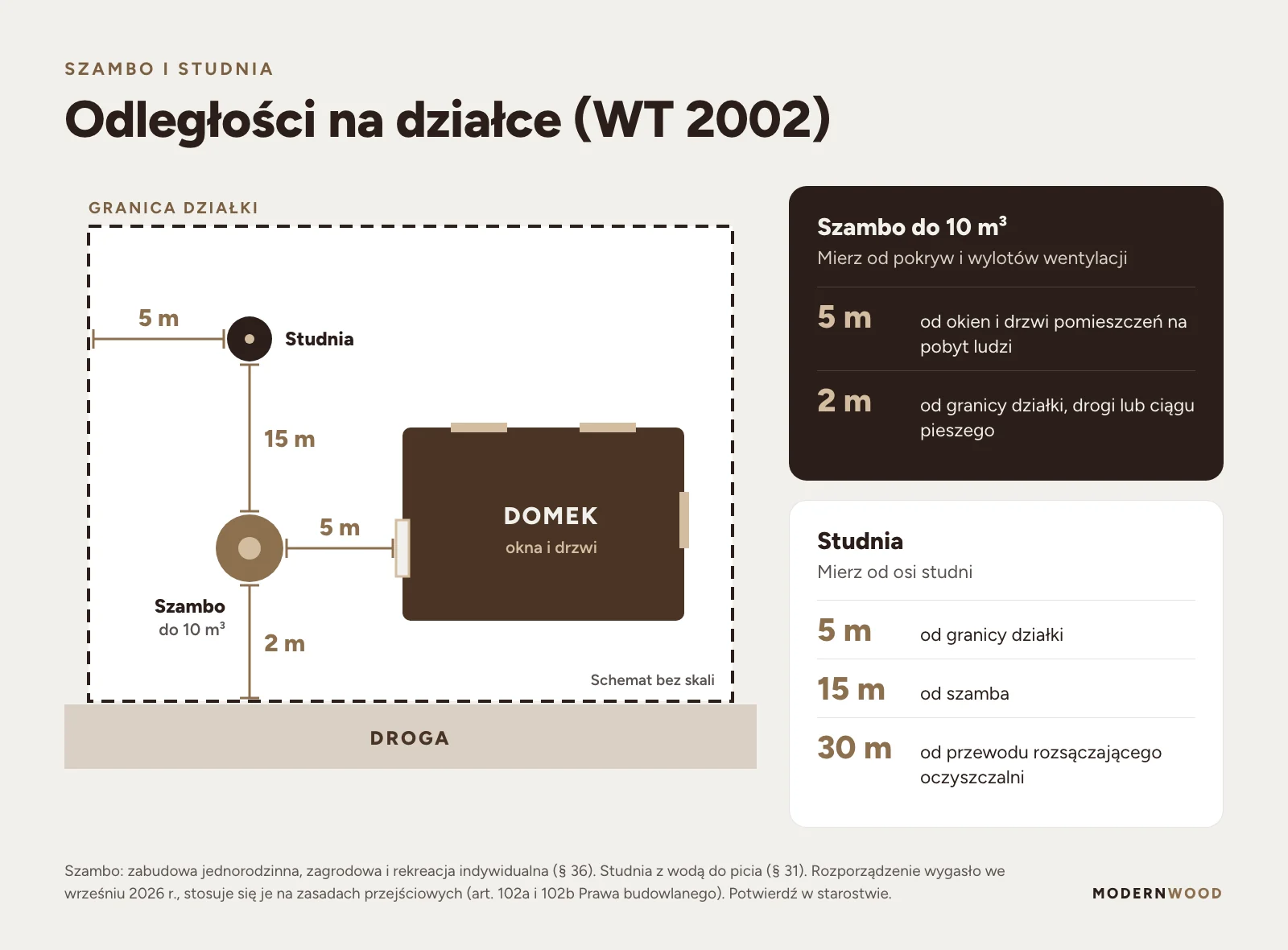

| Element | Od czego | Odległość | Jak mierzyć |
|---|---|---|---|
| Szambo do 10 m³ | Okna i drzwi pomieszczeń na pobyt ludzi | 5 m | Od pokryw i wylotów wentylacji |
| Szambo do 10 m³ | Granica działki, droga, ciąg pieszy | 2 m | Od pokryw i wylotów wentylacji |
| Studnia | Granica działki | 5 m | Od osi studni |
| Studnia | Szambo | 15 m | Od osi studni |
| Studnia | Przewód rozsączający oczyszczalni biologicznej | 30 m | Od osi studni |
Odległości szamba dotyczą zabudowy jednorodzinnej, zagrodowej i rekreacji indywidualnej (§ 36 ust. 2), a odległości studni z wodą do picia obowiązują przy każdej zabudowie (§ 31 rozporządzenia z 2002 r.).

Na małej działce studnia i drenaż szybko się wykluczają. W naszym planerze działki sprawdzisz, gdzie zmieści się sam domek przy odstępach od granic i jaka ścieżka formalna Cię czeka. Szambo, studnię i drenaż nanieś na mapę osobno, najlepiej z projektantem.
Musisz mieć umowę na opróżnianie szamba albo osadnika oczyszczalni z firmą, która ma zezwolenie gminy, albo z jednostką gminną. Dowody zapłaty przechowuj, bo gmina sprawdza je co najmniej raz na dwa lata (art. 6 i art. 10 ustawy o utrzymaniu czystości i porządku w gminach). Jeśli nie masz umowy, gmina sama organizuje wywóz i ustala opłaty decyzją, a za zaniedbania grozi grzywna. Częstotliwość wywozu określa regulamin gminy.
Kabel, rura wodociągowa i odpływ kończą się w punktach wskazanych przez producenta, z zapasem długości. Rurę z wodą prowadzi się poniżej strefy przemarzania (od 0,8 do 1,4 m), a pod podłogą izoluje, przy użytkowaniu całorocznym często z przewodem grzejnym.
Tiny house na kołach potrzebuje tych samych mediów, najlepiej z podłączeniem, które da się rozłączyć bez rozkopywania działki. Domek, który stoi latami i służy do mieszkania, traktuje się jednak formalnie jak budynek.
W naszej ofercie domków modułowych są HORIZON, FRAME i HAVEN, a w kategorii tiny house LOFT i LINEAR na kołach. Wszystkie wymagają tych samych trzech mediów: prądu, wody i odprowadzenia ścieków, a punkty wyjścia instalacji zależą od modelu. Poproś nas o ich rozmieszczenie przed zleceniem fundamentu i wykopów.
Jeśli nie wiesz, od którego przyłącza zacząć, napisz do nas. Prześlij lokalizację i informację o mediach przy działce, a podpowiemy, gdzie w wybranym modelu wychodzą instalacje.
Warunki przyłączenia do sieci elektroenergetycznej są od 30 kwietnia 2026 r. ważne jeden rok od doręczenia (art. 7 ust. 8i pkt 2 Prawa energetycznego). Warunki przyłączenia do wodociągu i kanalizacji są ważne dwa lata (art. 19a ustawy o zbiorowym zaopatrzeniu w wodę). Wniosek o prąd złóż tak, żeby w ciągu roku od doręczenia warunków podpisać umowę o przyłączenie, a termin realizacji z umowy zgrać z dostawą domku.
Według rozporządzenia o warunkach technicznych z 2002 r. pokrywy i wyloty wentylacji szamba do 10 m³ w zabudowie jednorodzinnej, zagrodowej i rekreacji indywidualnej sytuuje się co najmniej 2 m od granicy działki i 5 m od okien i drzwi pomieszczeń przeznaczonych na pobyt ludzi. Rozporządzenie wygasło we wrześniu 2026 r. i stosuje się je na zasadach przejściowych, dlatego przed zgłoszeniem potwierdź w starostwie, jakich odległości oczekuje.
Tak, gdy oczyszczone ścieki trafiają do ziemi przez drenaż rozsączający. Przy zwykłym korzystaniu z wód takie urządzenie wodne zgłasza się przed rozpoczęciem robót (art. 394 ust. 1 pkt 13 Prawa wodnego), a organ ma 30 dni na sprzeciw. Poza zwykłym korzystaniem, np. przy wynajmie, potrzebne jest pozwolenie wodnoprawne. Niezależnie od tego oczyszczalnię do 7,5 m³ na dobę zgłasza się w starostwie na podstawie Prawa budowlanego, a starostwo ma wtedy 21 dni na sprzeciw.
Według Prawa wodnego studnia o głębokości do 30 m na potrzeby własnego gospodarstwa domowego, przy poborze do 5 m³ na dobę, nie wymaga pozwolenia ani zgłoszenia wodnoprawnego. Prawo geologiczne i górnicze też się do niej nie stosuje. Prawo budowlane nie wymienia wiercenia studni jako robót na zgłoszenie, ale urzędy oceniają to różnie, więc przed wierceniem zapytaj w starostwie.
Co do zasady nie. Art. 5 ust. 1 pkt 2 ustawy o utrzymaniu czystości i porządku w gminach nakazuje przyłączyć nieruchomość do istniejącej sieci kanalizacyjnej. Szambo albo oczyszczalnię stosuje się tam, gdzie budowa sieci jest technicznie lub ekonomicznie nieuzasadniona. Wyjątek dotyczy przydomowej oczyszczalni spełniającej wymagania przepisów: przy niej przyłączenie nie jest obowiązkowe.
Stan na 30 września 2026 r. według Prawa budowlanego (t.j. Dz.U. 2026 poz. 524 ze zm.), Prawa energetycznego (t.j. Dz.U. 2026 poz. 43 ze zm.), ustawy o zbiorowym zaopatrzeniu w wodę (t.j. Dz.U. 2024 poz. 757 ze zm.), ustawy o utrzymaniu czystości i porządku w gminach (t.j. Dz.U. 2025 poz. 733 ze zm.) oraz Prawa wodnego (t.j. Dz.U. 2025 poz. 960 ze zm.). Kwoty są szacunkiem redakcyjnym. Artykuł ma charakter informacyjny i nie jest poradą prawną.
Baza wiedzy
Poradniki
Jak przygotować domek do zimy: woda i podgrzewacz, ogrzewanie dyżurne, wilgoć, dach i rynny, komin, tiny house na kołach. Lista kontrolna i obowiązki.
Poradniki
Sauna ogrodowa zimą: jak nagrzać piec w mrozie, wietrzyć i suszyć kabinę, chronić wodę przed zamarzaniem, dbać o komin i bezpiecznie się schładzać.
Poradniki
Tiny house na kołach czy moduł na naczepie? Jak sprawdzić dojazd, gdzie postawić dźwig, co musi być gotowe przed dostawą i jak wygląda montaż, który zwykle trwa 1 do 2 dni.
Kontakt
Napisz, czego szukasz – przygotujemy wycenę i podpowiemy, który model najlepiej sprawdzi się u Ciebie.
